Offene Punkte konfigurieren

Administration der Offenen Punkte: Kategorien und internes Kommentarfeld einschalten, Farbmarkierungen und Prioritätsdarstellung festlegen, Offene Punkte je Projekt aktivieren.

Voraussetzungen

  • Administrationsrechte für die Systemkonfiguration

Die Offenen Punkte kommen weitgehend einsatzbereit – an wenigen Stellen lohnt sich aber die Einrichtung: ein paar Zusatzfelder, definierte Farbmarkierungen und die Freischaltung der Offenen Punkte je Projekt. Die bereichseigenen Einstellungen liegen in der Systemkonfiguration in der Kategorie Offene Punkte, Kachel Einstellungen (live geprüft 2026-06-20). Prioritätsdarstellung und Farbmarkierungen liegen dagegen in der Kategorie Allgemein (siehe unten).

Systemkonfiguration → Offene Punkte → Einstellungen

Hinweis: Es gibt hier bewusst nicht viele Optionen – die Offenen Punkte sind als schlankes Werkzeug gedacht. Die folgenden Einstellungen genügen für die meisten Mandanten.

Kategorien einschalten

Standardmäßig tragen Offene Punkte ihren Typ (ToDo, Ziel, Problem, Idee, Notiz). Brauchst du eine zusätzliche Ordnungsdimension, stellst du in der Kachel Einstellungen das Feld Kategorien auf Sichtbar (Stufen: Aus · Sichtbar im Adminmodus · Sichtbar · Sichtbar und Mussfeld). Im darunterliegenden Feld Optionen legst du die auswählbaren Kategorie-Werte fest. Damit bekommen die Punkte ein weiteres Eingabefeld, nach dem du anschließend filtern und strukturieren kannst.

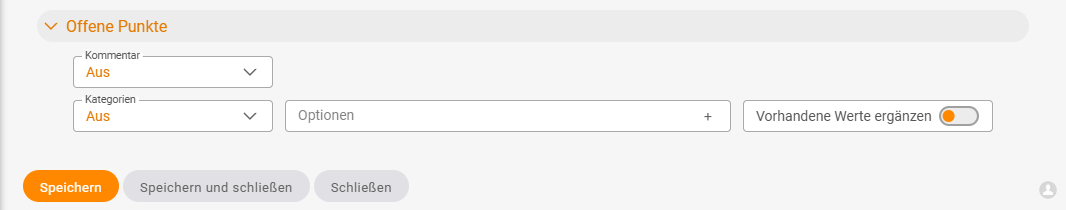

Kachel Einstellungen der Kategorie Offene Punkte mit den Feldern Kommentar, Kategorien, Optionen und dem Schalter Vorhandene Werte ergänzen
Systemkonfiguration → Offene Punkte → „Einstellungen": die Felder Kommentar, Kategorien und Optionen

Internes Kommentarfeld einschalten

Zusätzlich lässt sich über das Feld Kommentar (gleiche Stufen wie bei Kategorien) ein internes Kommentarfeld aktivieren. Damit trennst du Aufgabe und Bearbeitungsstand sauber:

  • In der Bemerkung/Beschreibung steht, was zu tun ist.
  • Im internen Kommentar hältst du fest, was du bereits getan hast.

Das ist praktisch, wenn an einem Punkt mehrere Personen mitarbeiten oder du den Verlauf dokumentieren willst, ohne die ursprüngliche Aufgabenbeschreibung zu überschreiben.

Farbmarkierungen definieren

Anwender können einem Offenen Punkt eine Farbmarkierung geben – aber nur aus einem Satz vorab definierter Farben. Diese Farben pflegst du global unter Konfiguration → Allgemein → Farbmarkierungen (live geprüft 2026-06-22) – es gibt keine eigene Farbmarkierungen-Kachel in der Kategorie Offene Punkte. Jede Farbe (z. B. „Wichtig” rot) trägt eine Spalte je Element-Typ; über die Spalte „Offene Punkte” schaltest du frei, dass die Farbe auch an Offenen Punkten zur Auswahl steht. Erst danach taucht sie am Punkt und in den Listen auf.

Abgrenzung: Die Farbmarkierung ist unabhängig von der automatischen Fälligkeits-Farbe der Liste (rot = überzogen, gelb = offen, grün = erledigt). Diese ergibt sich aus der Fälligkeit und ist nicht konfigurierbar.

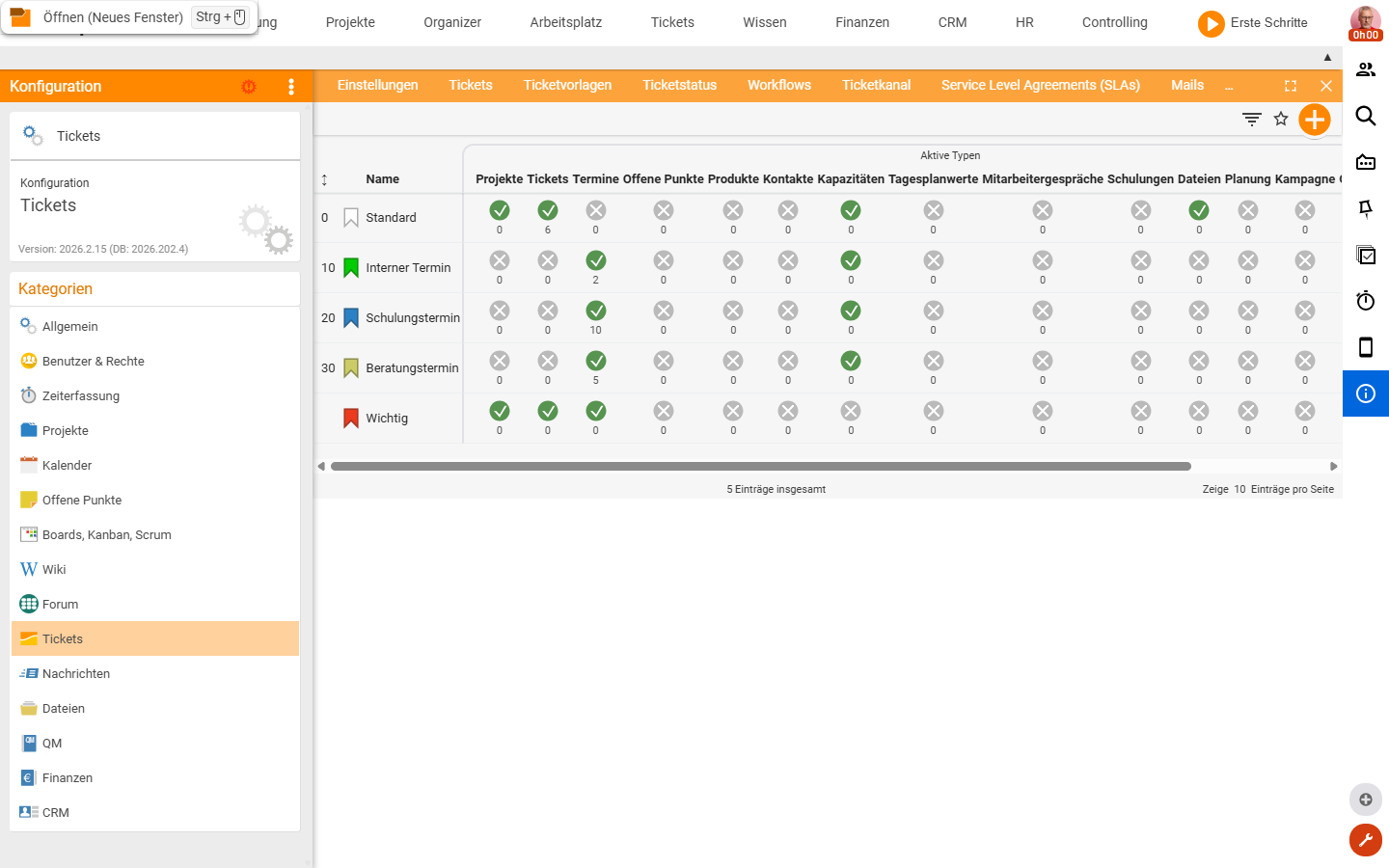

Konfiguration Allgemein Farbmarkierungen: Liste der Farben (Standard, Interner Termin, Wichtig …) mit Spalten je Element-Typ, darunter Offene Punkte
`Konfiguration → Allgemein → Farbmarkierungen`: die globalen Farben mit einer Spalte je Element-Typ – über die Spalte „Offene Punkte" gilt eine Farbe auch für Offene Punkte.

Prioritätsdarstellung festlegen

Die Priorität läuft intern auf einer Skala von 1 (niedrig) bis 9 (sehr hoch). Wie sie den Anwendern angezeigt wird, stellst du systemweit in Systemkonfiguration → Allgemein → Einstellungen im Feld Darstellung Priorität ein – die drei belegten Werte sind 0 bis 9, C, B, A und 1 bis 5 Sterne (live geprüft 2026-06-20). Inhaltlich bleibt es dieselbe Skala; nur die Darstellung in Dialog und Liste ändert sich.

Offene Punkte je Projekt aktivieren

Damit Offene Punkte an einem Projekt erscheinen (am Arbeitspaket, im Detailmanager-Reiter Offene Punkte), müssen sie für das Projekt freigeschaltet sein. Der Zugriff ergibt sich aus zwei Berechtigungen, die beide erfüllt sein müssen – aus der Berechtigungsgruppe (Benutzergruppe) und aus der Projektrolle (der Projektdetailmanager weist im Dialog selbst darauf hin: „Es müssen die Berechtigungen aus den Projektrollen und aus den Benutzergruppen erfüllt sein”):

  1. In der Benutzergruppe → Reiter Berechtigungen → Sektion Projektdetailmanager die Checkbox Offene Punkte aktivieren.
  2. In der Projektrolle → Sektion Menü ebenfalls Offene Punkte aktivieren.

Erst wenn beide gesetzt sind, stehen am Projekt die Spalte und der Reiter Offene Punkte zur Verfügung. Wie damit gearbeitet wird, steht in Offene Punkte in Projekten & am Arbeitspaket.

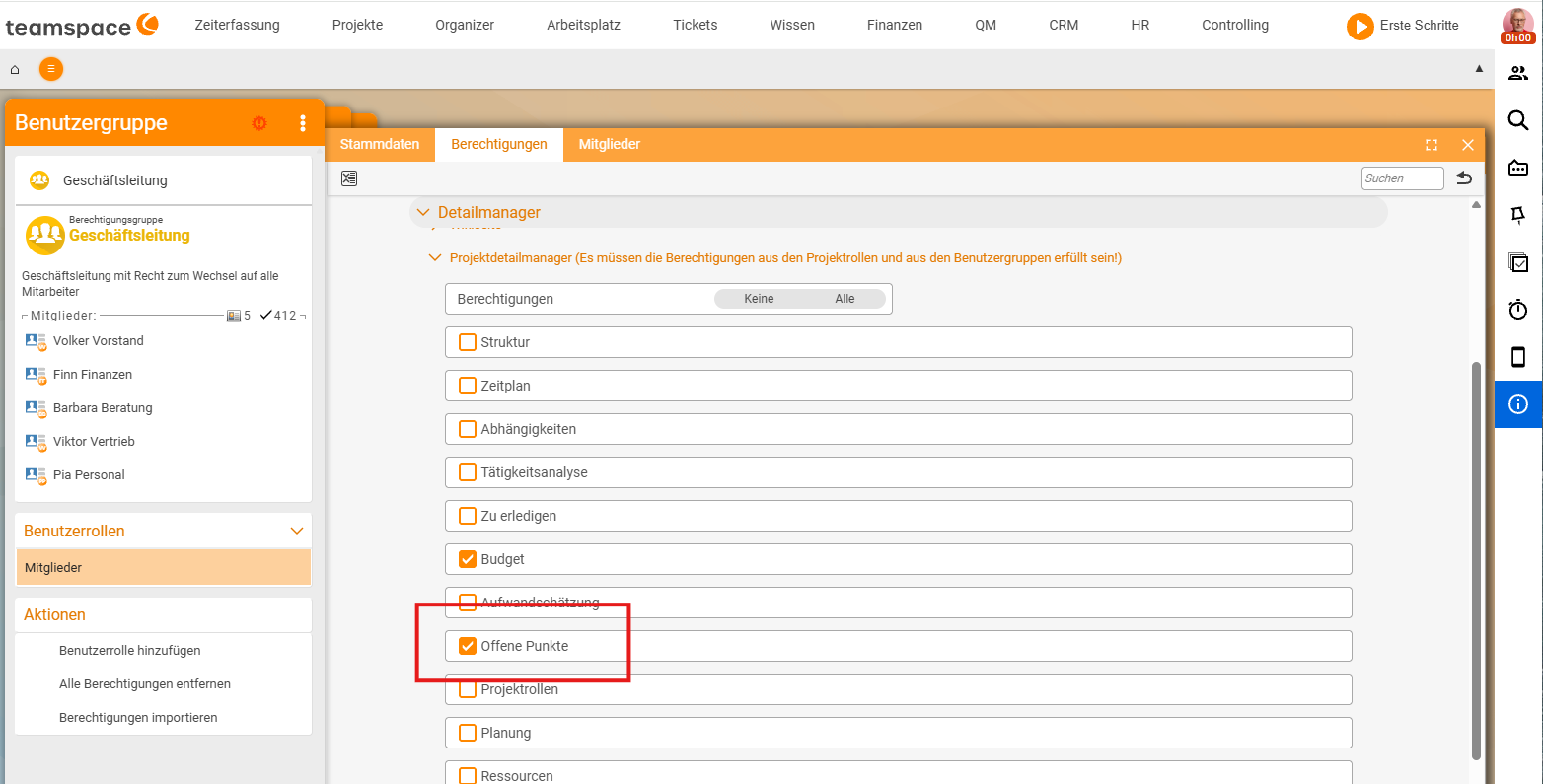

Benutzergruppe „Geschäftsleitung“, Reiter „Berechtigungen“, Sektion „Projektdetailmanager“: die Checkbox „Offene Punkte“ ist aktiviert (neben Feldern wie Struktur, Zeitplan, Budget, Projektrollen)
1 In der Berechtigungsgruppe (Benutzergruppe → Berechtigungen → Projektdetailmanager) „Offene Punkte" aktivieren.

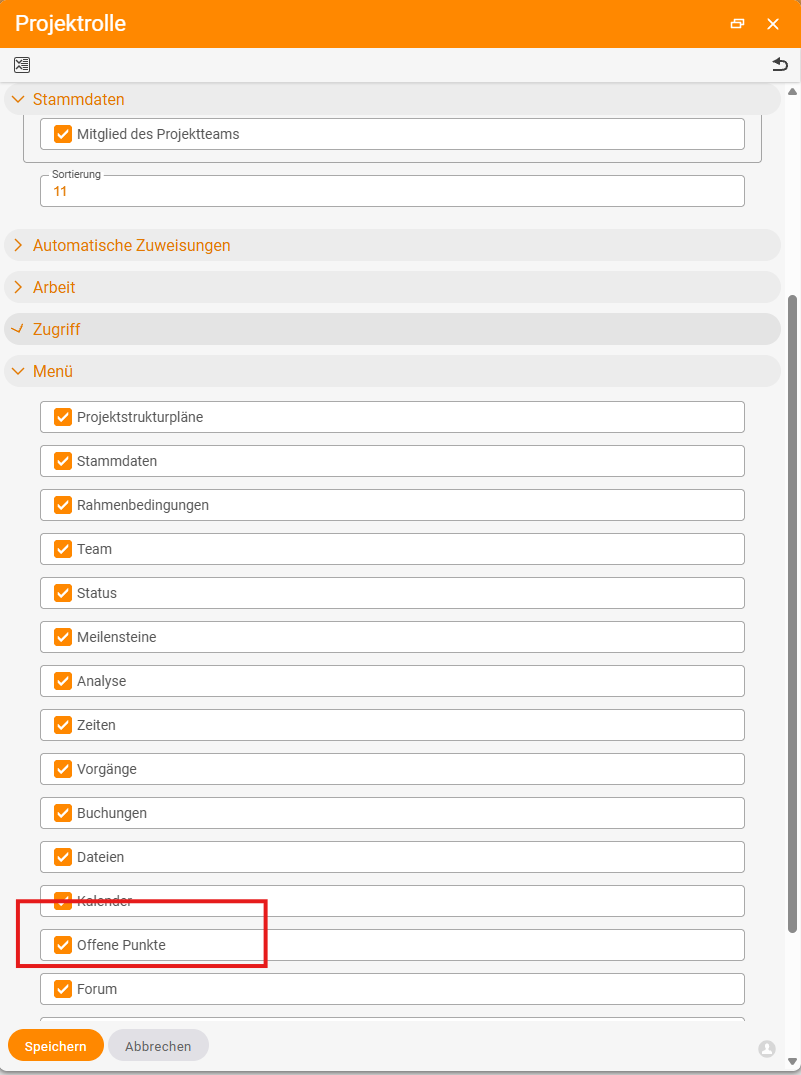

Dialog „Projektrolle“, Sektion „Menü“: die Checkbox „Offene Punkte“ ist aktiviert (neben Stammdaten, Team, Status, Zeiten, Vorgänge, Dateien, Forum …)
2 In der Projektrolle (Sektion „Menü") ebenfalls „Offene Punkte" aktivieren.

Typische Fragen & Anforderungen

Du möchtest …So geht’s
Eine zusätzliche Ordnungsebene neben dem TypOffene Punkte Einstellung → Kategorien einschalten.
Aufgabe und Bearbeitungsstand trennenOffene Punkte Einstellung → internes Kommentarfeld einschalten.
Punkte farblich markierbar machenZulässige Farbmarkierungen in der Konfiguration definieren.
Priorität als Sterne statt Zahl zeigenPrioritätsdarstellung in der Konfiguration umstellen (gleiche 1–9-Skala).
Offene Punkte an einem Projekt nutzen„Offene Punkte” in der Benutzergruppe (Projektdetailmanager) und in der Projektrolle (Menü) aktivieren.
